[ 超级管理员, 2025-08-05 ]
7月6日,金年会科技园二期项目建设的两座变电所工程完工并顺利投运,下午4时许,在园区供电公司客服经理、恒华公司电气技术人员的许可、监护和见证下, 4台高能效型变压器先后通电试运行。至此,连同原有的两座变电所,由双路10千伏高压供电、每路4000千伏安、总容量为8000千伏安的4座变电所全部投入运行,为科技园一二期所有楼栋、裙房以及地下车库、设备功能房提供可靠的电力供应与保障,实现了电力配套工程预定目标。
此次科技园利用周六周日两个休息日,集中电力工程安装、成套厂售后服务和供电公司计量负控三方力量施工作业。

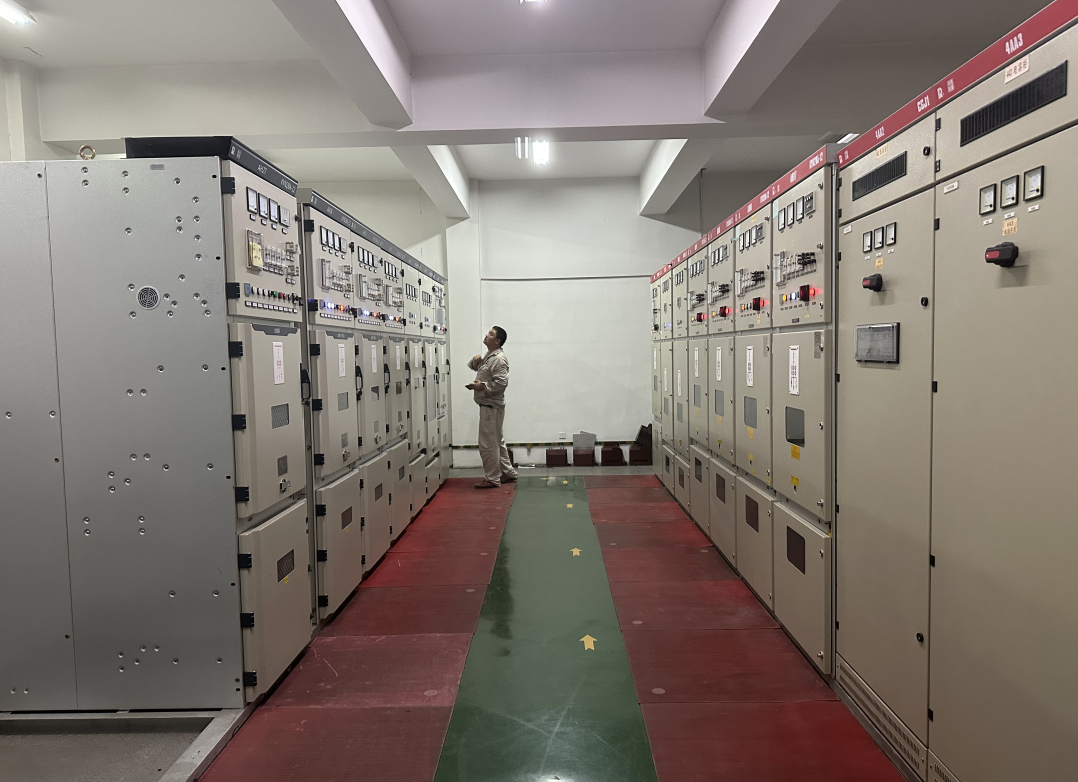

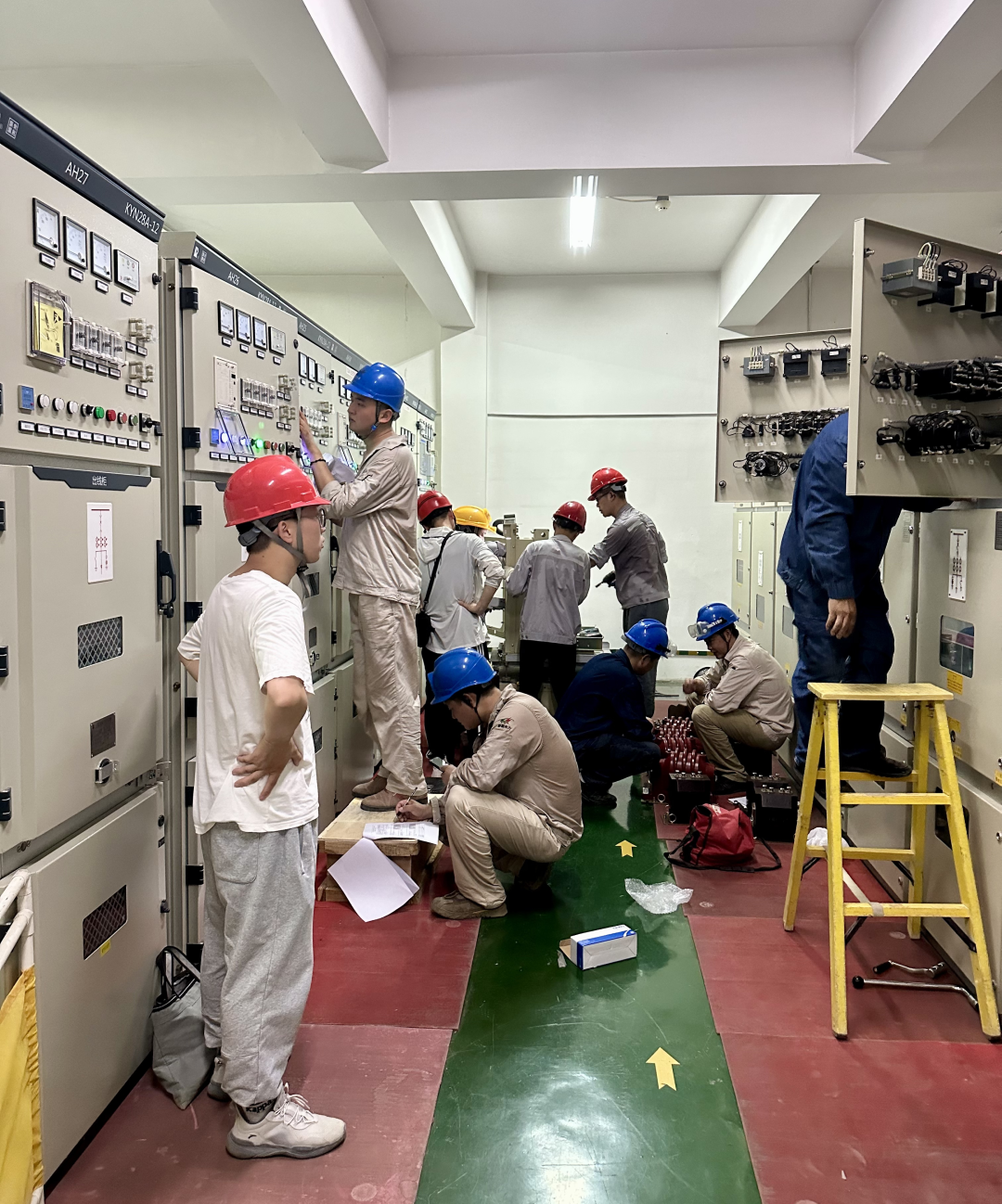

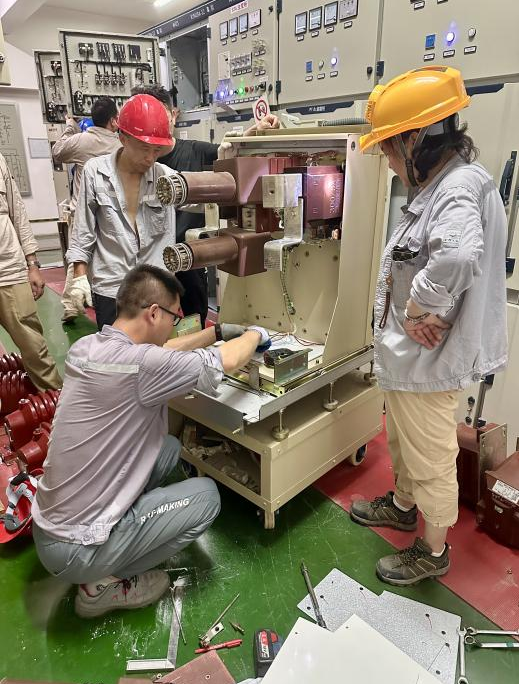

在落实投运计划获批、开闭所停送电操作、供电客服及计量人员时间配合的基础上,制定并实施了白天停电施工、周六傍晚临时恢复送电的可行方案,完成了增容后两路高压计量装置现场改造和互感器电表更换、电源总开关和变压器综合保护交接试验、高压电缆耐压测试和整体验收工作。施工期间恰逢高温天,作业人员汗流浃背,继保人员对每个开关回路按保护定值设置试验;电试人员对每条高压电缆进行投运前绝缘电阻的复测;计量负控人员更换互感器核对回路,大家一丝不苟,抓紧时间,在6日下午4点前完成投运前的所有任务。
稳定的电力供应,是园区营商环境优化的重要一环。随着送电成功,标志着金年会科技园电力基础设施全面建成,为入园企业提供稳定、智能、高效的电力保障,园区也将借助电力 “引擎”,加速产业集聚,实现与企业的共同发展!
